Aprueban ambientalmente en Chile el sistema de almacenamiento Black BESS de 350 MW / 1.409 MWh

Share



El proyecto “Línea de Transmisión y Central de Almacenamiento Black BESS”, desarrollado por Inversiones Black Solar, del grupo Mack Energy, obtuvo la Resolución de Calificación Ambiental (RCA) en Chile para su instalación en la comuna de Camarones, región de Arica y Parinacota.

Se trata de un sistema de almacenamiento de energía con baterías de ion-litio de 350 MW de potencia y 1.409 MWh de capacidad para 4 horas de duración, que considera una inversión de 220 millones de dólares y prevé iniciar su ejecución en diciembre de 2026.

El proyecto ingresó al Sistema de Evaluación de Impacto Ambiental (SEIA) en  octubre del año pasado mediante una Declaración de Impacto Ambiental (DIA), bajo la tipología correspondiente a líneas de transmisión eléctrica de alto voltaje, con inclusión de subestaciones.

La iniciativa contempla la construcción y operación de un sistema compuesto por 315 contenedores de baterías, organizados en 58 centros de transformación, junto con 1.890 sistemas de conversión de potencia y 116 transformadores de distribución.

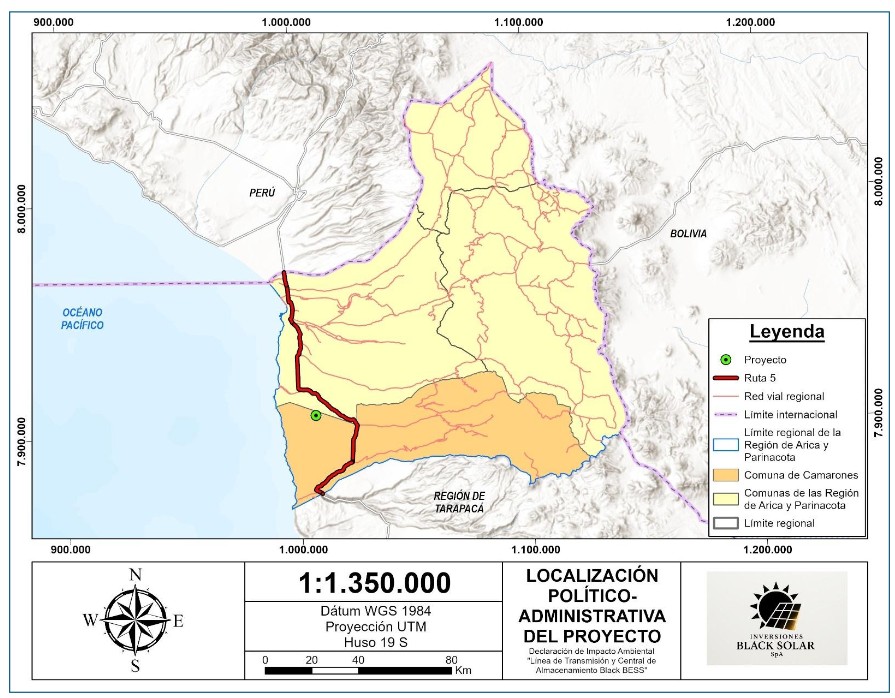

La infraestructura se emplazará en un predio de 6,37 hectáreas, colindante a la subestación Roncacho, con acceso desde la Ruta 5 a través del camino Minera Pampa Camarones. El diseño incluye una línea de transmisión soterrada para la conexión al Sistema Eléctrico Nacional (SEN).

De acuerdo con la descripción del proyecto, el sistema permitirá almacenar energía en horas de baja demanda, principalmente durante el día, para su posterior inyección en el sistema en horarios de mayor consumo, en la tarde y noche. Esta operación busca reducir vertimientos de generación renovable y aportar flexibilidad al sistema eléctrico, especialmente en el Norte Grande, donde se concentra una alta penetración de energía solar.

El proyecto considera un periodo de construcción de 16 meses y una vida útil de 25 años. Durante la etapa de construcción se estima una dotación promedio de 72 trabajadores, con un máximo de 92, mientras que en operación se requerirán entre 5 y 8 personas.

La iniciativa cuenta con el apoyo de AG Energía en el ámbito ambiental y de Anabática Renovables en ingeniería, y obtuvo la RCA tras un proceso de evaluación que se extendió por aproximadamente seis meses.

Este contenido está protegido por derechos de autor y no se puede reutilizar. Si desea cooperar con nosotros y desea reutilizar parte de nuestro contenido, contacte: editors@pv-magazine.com.

Popular content

La provincia argentina de Córdoba convoca una licitación de almacenamiento de energía de 100 MW / 500 MWh
08 abril 2026 La Empresa Provincial de Energía de Córdoba (EPEC) propone el despliegue del tres sistemas a ubicarse en las ciudades de Villa María, Isla Verde y Bia...
