Grenergy e Ingeteam acuerdan el suministro de 1 GW de inversores para el megaproyecto de almacenamiento chileno de Oasis de Atacama

Share



Las compañías españolas Grenergy e Ingeteam han anunciado el cierre de un nuevo acuerdo para el suministro de aproximadamente 1 GW de inversores destinados a las fases 4 y 6 del proyecto Oasis de Atacama, conocidas como Gabriela y Elena.

Este pedido, que comprende 298 unidades, refuerza la colaboración entre ambas compañías, que en las etapas previas del complejo ya suman más de 2 GW y 610 inversores instalados, 410 de baterías y 200 fotovoltaicos, todos ellos integrados en 305 centros de transformación de energía.

Oasis de Atacama, ubicado en el norte de Chile, se desarrolla en siete fases y prevé alcanzar una capacidad total de 2 GW solares y 11 GWh de almacenamiento en baterías. El proyecto, que ya cuenta con las dos primeras fases en operación y la tercera en construcción, ha asegurado financiación por cerca de 968 millones de dólares para sus primeras etapas y mantiene acuerdos de compraventa de energía a largo plazo (PPA) para el 75% de la producción de las cuatro primeras fases.

Las fases Gabriela y Elena, que recibirán los nuevos inversores de Ingeteam, forman parte de la expansión que duplicará la capacidad de generación solar y multiplicará por casi tres la capacidad de almacenamiento respecto a la situación inicial del proyecto. Se asegura que la integración de tecnología de vanguardia, como el sistema de control de planta PPC y soluciones de Grid Forming, permitirá que los inversores funcionen como generadores síncronos y aporten estabilidad y capacidad de regulación a la red eléctrica nacional.

El modelo de desarrollo de Oasis de Atacama incluye la venta de las tres primeras fases a ContourGlobal, filial de KKR, por hasta 962 millones de dólares, Quillagua 1 y 2 y Víctor Jara. Grenergy mantiene la titularidad y desarrollo de las siguientes etapas, con una inversión total estimada en 1.400 millones de dólares y un calendario de conexión progresiva hasta 2026.

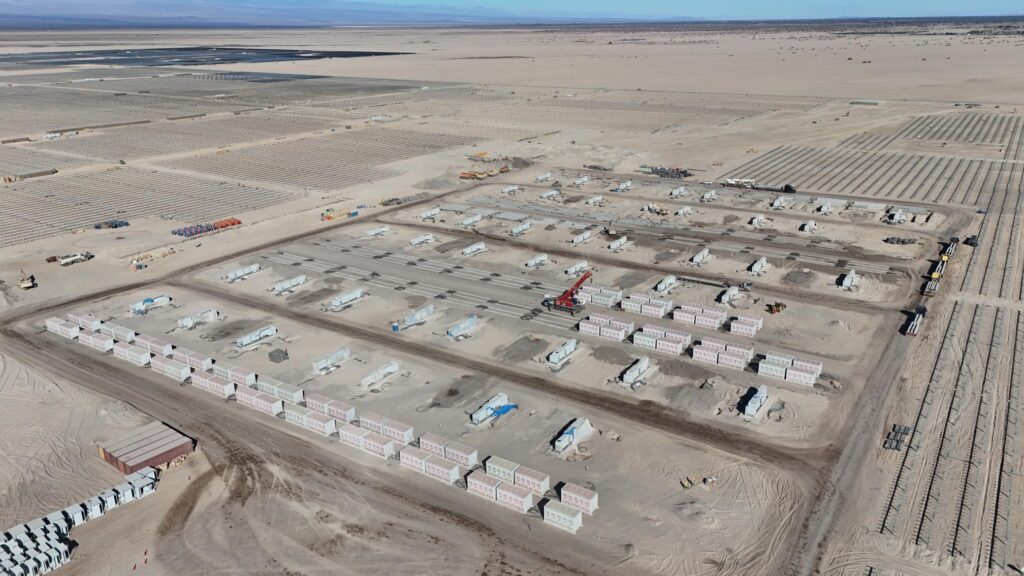

Quillagua comprende 221 MWp con un sistema de almacenamiento en baterías de 1.2 GWh, capaz de entregar 200 MW durante 6.2 horas después de la puesta del sol. La planta Víctor Jara, con 231 MWp de energía solar fotovoltaica y 1.3 GWh de almacenamiento en baterías, estará lista en la segunda mitad del año con varios meses de antelación con respecto al plan inicial.

Grenergy ha adoptado una estrategia de múltiples proveedores a lo largo de las distintas fases de Oasis de Atacama, con la diversificación del riesgo de suministro y diferentes fabricantes de baterías. Por caso, el gigante chino de baterías BYD Energy Storage cerró el mes pasado su mayor contrato hasta la fecha en Latinoamérica, al asegurar un acuerdo de suministro de 3,5 GWh para este proyecto, al que  ya había provisto baterías en el pasado. Su rival chino CATL suministró 1,25 GWh de baterías para la cuarta fase del proyecto en octubre de 2024.

La alianza tecnológica entre Grenergy e Ingeteam está vigente desde 2016 y extendida a otros mercados como España, México y Colombia, con más de 3,5 GW de proyectos conjuntos, con Ingeteam como socio estratégico en la integración de soluciones avanzadas para la operación y control de grandes plantas fotovoltaicas y sistemas de almacenamiento.

Este contenido está protegido por derechos de autor y no se puede reutilizar. Si desea cooperar con nosotros y desea reutilizar parte de nuestro contenido, contacte: editors@pv-magazine.com.

Popular content

Inauguran en Sucre, Colombia, una planta solar que beneficiará a 500 familias y entidades públicas
04 junio 2025 La infraestructura fotovoltaica, con una capacidad de 1.102 kWp, se ubica en San Antonio de Palmito. Forma parte del programa Colombia Solar – Energía...
