En Chile, D’E Capital informa aprobación ambiental para BESS Catemito, de 50 MW / 200 MWh

Share



D’E Capital, empresa chilena de inversión y desarrollo de proyectos energéticos,  informó la obtención de la aprobación ambiental para el proyecto BESS Catemito, un sistema de almacenamiento de energía en baterías de 50 MW de potencia y 200 MWh de capacidad que se desarrollará en la comuna de San Bernardo, en la región Metropolitana de Chile.

Según la empresa, la iniciativa demandará una inversión de 33 millones de dólares y forma parte de una cartera de proyectos de almacenamiento orientada a aportar flexibilidad al Sistema Eléctrico Nacional.

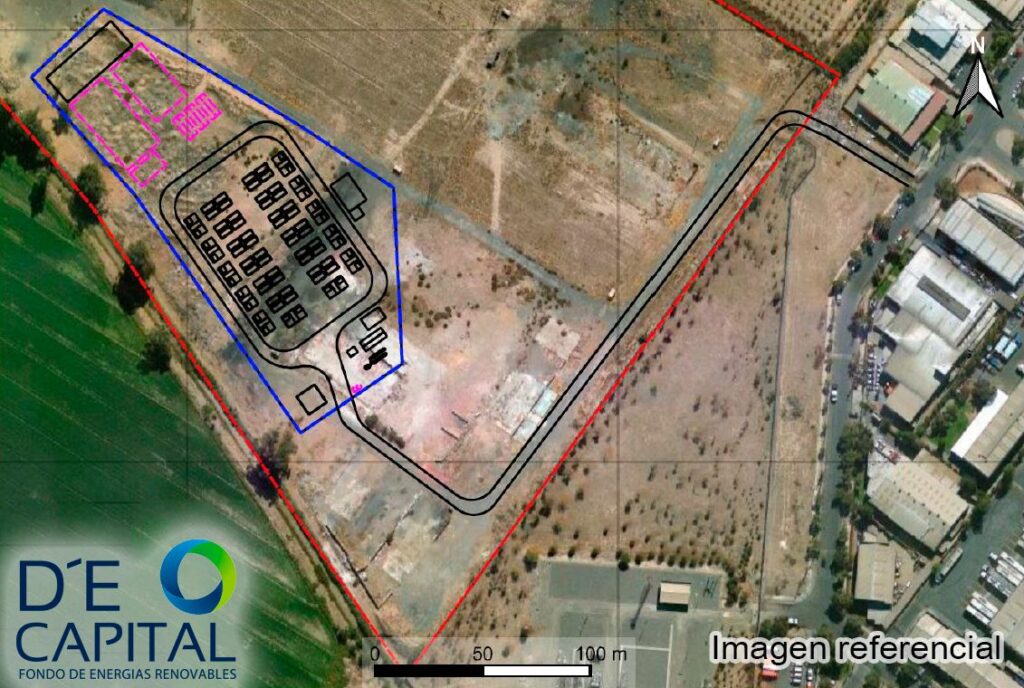

De acuerdo con el Informe de Autorización de Conexión Definitivo del Coordinador Eléctrico Nacional, el proyecto fue presentado por Solar Uno y su punto de conexión aprobado corresponde al nuevo paño D20 de la S/E Las Acacias en 23 kV. El documento consigna además una fecha límite para declararse en construcción en febrero de 2027 y una puesta en servicio prevista para marzo de 2028.

La compañía señaló que el BESS operará en formato stand-alone, es decir, sin asociación directa con una central de generación, y que su ubicación en la principal zona de consumo eléctrico del país busca acercar capacidad de almacenamiento allí donde la demanda es más alta.

En su comunicación, D’E Capital sostuvo que el sistema apuntará a inyectar energía en horas punta, prestar servicios complementarios -como control de frecuencia, reserva e inercia sintética- y facilitar una mayor integración de generación solar y eólica al sistema.

El informe del Coordinador añade, sin embargo, que en la zona de influencia se observan sobrecargas en ciertas instalaciones de transmisión y advierte que, una vez conectado, el proyecto podría enfrentar restricciones de inyección o limitaciones operativas derivadas de la congestión de la red. El mismo documento indica que no se requieren ampliaciones ni refuerzos de la red para su conexión, aunque sí deberán ejecutarse obras asociadas al paño de conexión, la línea de 23 kV entre el BESS y la subestación, y la alimentación de servicios auxiliares.

Entre las condiciones fijadas para la conexión, Solar Uno deberá cumplir con los requisitos técnicos del proceso de interconexión y efectuar un pago de 843,6 UF (aproximadamente 33 mil dólares) a beneficio de Sociedad Transmisora Metropolitana por concepto de costos de conexión.

Este contenido está protegido por derechos de autor y no se puede reutilizar. Si desea cooperar con nosotros y desea reutilizar parte de nuestro contenido, contacte: editors@pv-magazine.com.
