El Sistema de Evaluación de Impacto Ambiental de Chile ha recibido en admisión el proyecto Radal Solar, de 280 MWp, acompañado de un sistema de almacenamiento en baterías (BESS). El proyecto, de Eurus Energy, se emplazará cerca de la localidad de El Turco, en las regiones de Valparaíso y Metropolitana, y requerirá una inversión estimada de 500 millones de dólares.

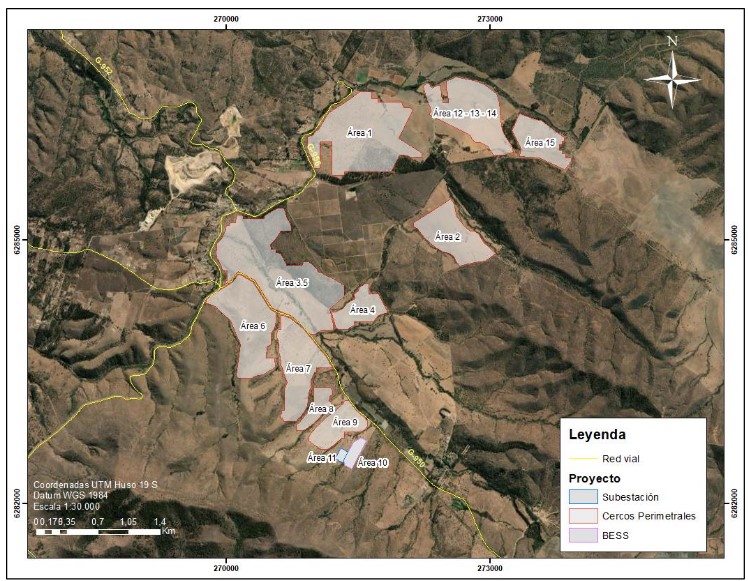

Según la información que consta en el estudio de impacto ambiental presentado, el parque fotovoltaico ocupará una superficie de 418,4 hectáreas y contará con 421.120 módulos solares monocristalinos bifaciales de 665 W cada uno, montados sobre seguidores horizontales de un eje. La energía generada en corriente continua se transformará a corriente alterna mediante 37 centros de transformación y 74 inversores, con el cableado dispuesto en zanjas soterradas dentro del predio. El diseño del parque divide la implantación en 15 áreas, de las cuales el área 10 albergará el sistema BESS y el área 11 la subestación eléctrica.
El sistema BESS tendrá una potencia total instalada de 200 MW, y constará de 400 módulos de baterías SG52752UX (SUNGROW) o similar de 2.752 kWh, con un total de 1.101 MWh, con capacidad de 5 horas de almacenamiento y 40 centros de transformación de 5.000 kVA.
La evacuación de la energía se realizará a través de una subestación de 33/220 kV y una línea de alta tensión de un circuito en 220 kV, compuesta por 76 torres y una longitud aproximada de 29,5 kilómetros, que conectará el parque con la subestación Alto Melipilla, punto de integración al Sistema Eléctrico Nacional. El acceso a las distintas áreas del proyecto se organizará mediante rutas públicas y caminos internos, facilitando la logística durante la construcción y operación.
El sistema BESS permitirá almacenar energía para su entrega en horarios determinados por la autoridad eléctrica o cuando la planta no genere, siguiendo la tendencia de nuevos proyectos solares en Chile que integran almacenamiento para optimizar la gestión y despacho de la energía.
La ejecución del proyecto está programada para iniciar el 29 de enero de 2027, con una vida útil estimada de 40 años. Durante la fase de construcción se prevé la contratación de entre 400 y 600 trabajadores, mientras que la operación requerirá entre 10 y 25 personas, y el cierre movilizará hasta 175 empleos. El diseño contempla una superficie total de 654,6 hectáreas considerando el cierre perimetral y la faja de servidumbre de la línea de transmisión.
Este contenido está protegido por derechos de autor y no se puede reutilizar. Si desea cooperar con nosotros y desea reutilizar parte de nuestro contenido, contacte: editors@pv-magazine.com.
Al enviar este formulario, usted acepta que pv magazine utilice sus datos con el fin de publicar su comentario.
Sus datos personales solo se divulgarán o transmitirán a terceros para evitar el filtrado de spam o si es necesario para el mantenimiento técnico del sitio web. Cualquier otra transferencia a terceros no tendrá lugar a menos que esté justificada sobre la base de las regulaciones de protección de datos aplicables o si pv magazine está legalmente obligado a hacerlo.
Puede revocar este consentimiento en cualquier momento con efecto para el futuro, en cuyo caso sus datos personales se eliminarán inmediatamente. De lo contrario, sus datos serán eliminados cuando pv magazine haya procesado su solicitud o si se ha cumplido el propósito del almacenamiento de datos.
Puede encontrar más información sobre privacidad de datos en nuestra Política de protección de datos.
